| 坪数 | 43.14坪(142.62㎡) |
|---|---|
| 費用 |
|
| 工期 | 12日 |
| 工事内容 | 躯体解体工事 基礎解体工事 土間 樹木 シート養生・アスベスト対応・植栽撤去処分・庭石・ブロック撤去処分・鉄階段撤去処分・2階廊下撤去処分・バルコニー撤去処分・埋設物撤去処分 |
| 担当者から コメント |

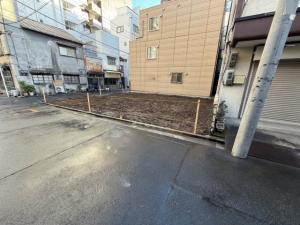

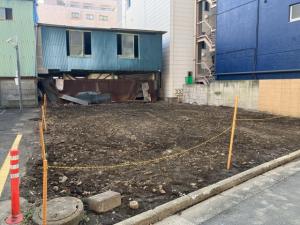

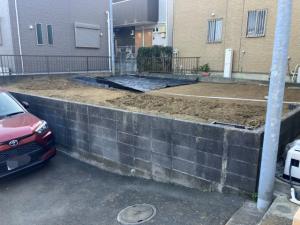

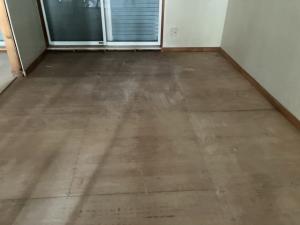

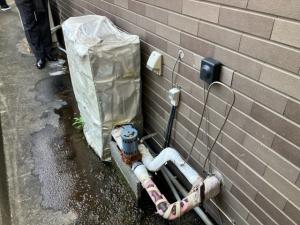

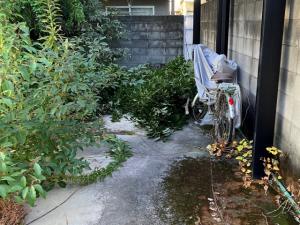

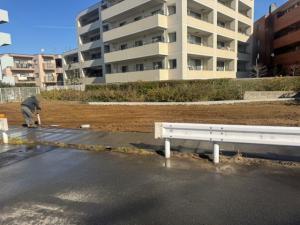

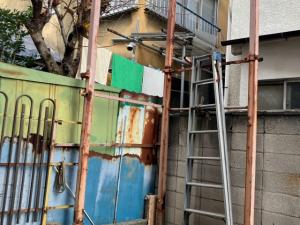

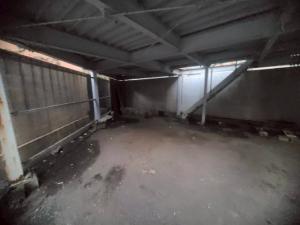

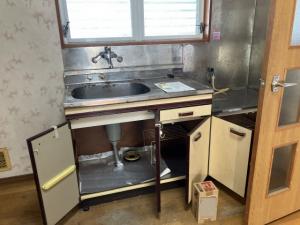

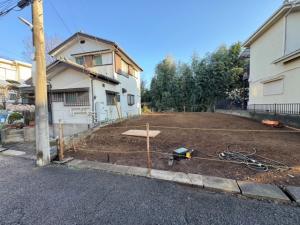

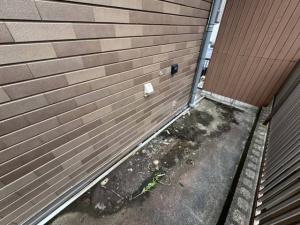

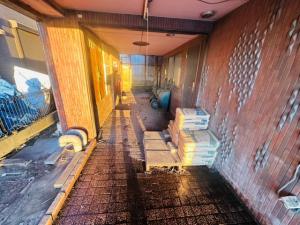

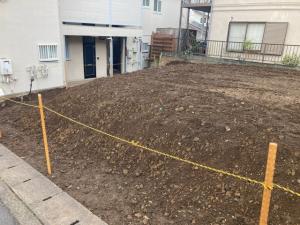

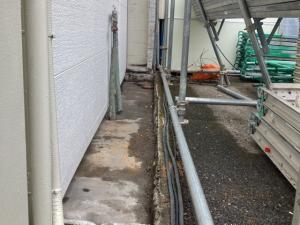

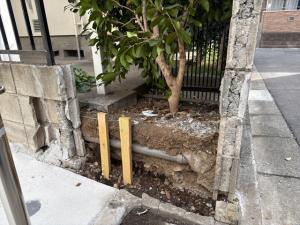

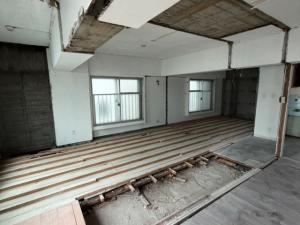

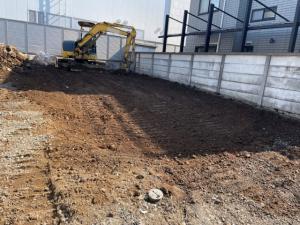

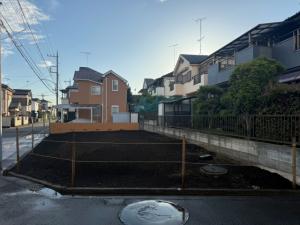

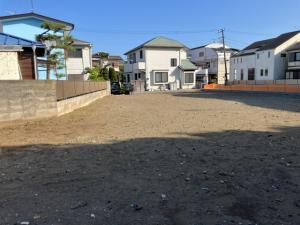

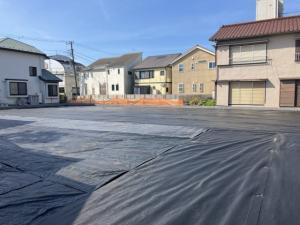

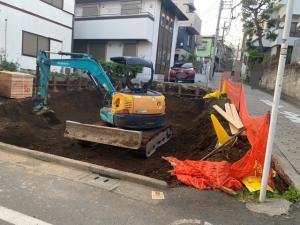

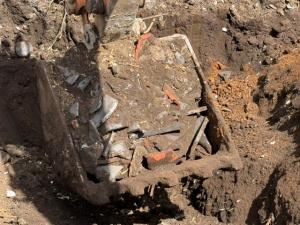

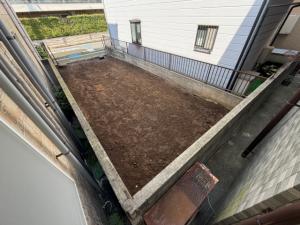

専用通路の奥にあります6世帯のアパ-トの解体工事でした。 丁度専用通路の右側は、東京ガスネットワーク施設で、 振動が大きい場合には、稼働停止になる恐れがあるとのことでしたので、 事前に使う機械と工法をお伝えして、スタートが出来ました。 また以前使われていた方が、 水道メーター6個をすでに返却されており、 新たにメ-タ-1つを設置するはずでしたが、 配管の途中漏水があるとのことでした為、 無駄な経費を抑えるために、近隣住人の方に水道代金をお支払いして、 使わせていただきました。解体工事は2週間で無事に工事完了になりました。 |
